需求、约束与架构决策:系统设计从问题定义开始

从业务目标、功能需求、非功能约束、SLO、RTO/RPO、ADR 和成本边界出发,说明生产级系统设计应该如何定义问题和记录决策。

第 2 章:需求、约束与架构决策

本章的问题链

先看原始问题:架构讨论最容易在一开始就跑偏:大家直接画服务、选数据库、估 QPS,却没有先定义成功标准、失败边界和业务优先级。这样的设计即使看起来完整,也很难解释为什么是这个方案。

为了解决这个问题,本章用业务目标、用户场景、SLO、RTO/RPO、容量估算、成本边界和 ADR,把“想做一个系统”拆成一组可以讨论、验证和留下记录的约束。

但这不是终点:约束清楚以后,还不能立刻拆服务。新的问题是:系统边界到底从哪里划,哪些链路属于核心系统,哪些其实是外部依赖、后台流程或故障传播路径。

所以本章会按“问题 -> 机制 -> 新问题”的顺序展开:先把眼前的工程压力说清楚,再看对应机制解决了什么,最后讨论它留下的边界和下一步。

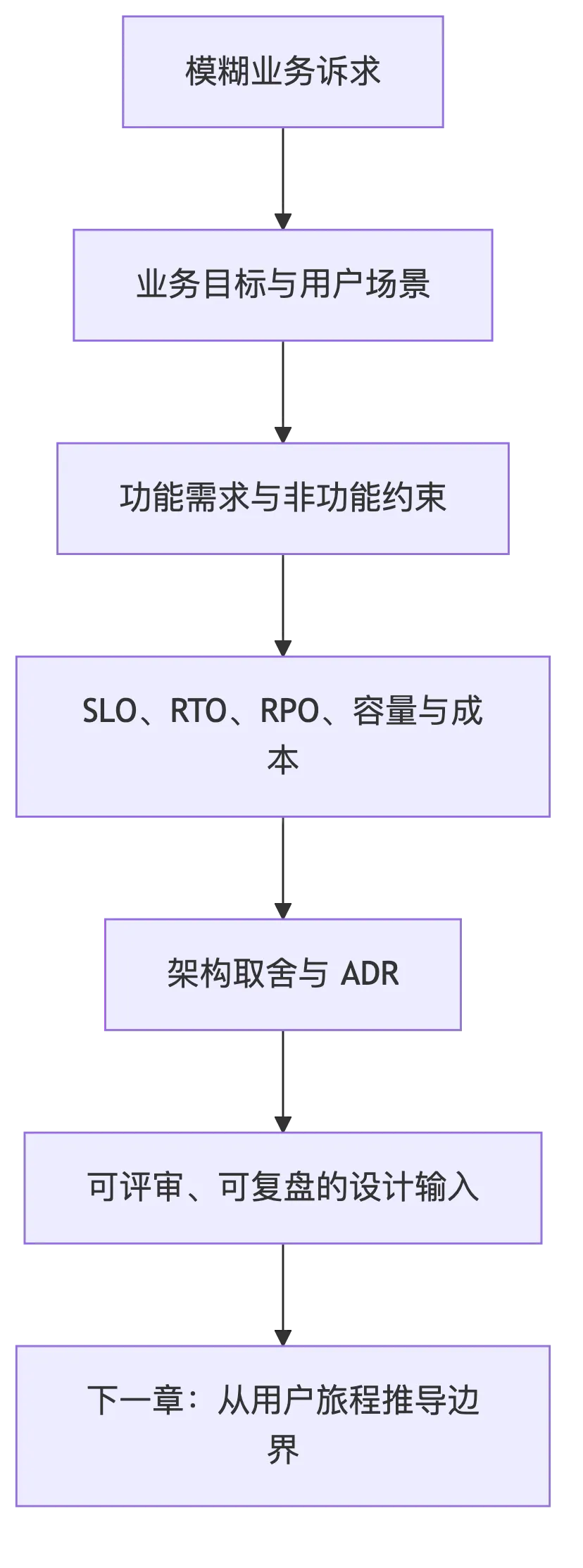

需求、约束与架构决策:系统设计从问题定义开始 flow 1

1. 本章解决什么问题

架构设计真正的起点不是“选框架”,而是识别约束。很多系统失败,并不是因为技术不够先进,而是因为团队在需求还没有拆清楚时就开始做不可逆决策。

一个常见场景是:业务说“我们要做一个订单系统”。工程团队很快开始讨论:

  • 要不要拆微服务?
  • 用 MySQL 还是 PostgreSQL?
  • 要不要 Kafka?
  • 要不要 Redis?
  • 上不上 Kubernetes?
  • 要不要做 CQRS?
  • 要不要先接入风控模型?

这些问题都可能重要,但此时直接回答它们太早了。“订单系统”不是需求,而是一团混合了业务目标、用户流程、数据状态、可靠性要求、支付风险、库存一致性、履约时效、客服操作和财务对账的复杂约束集合。

本章要讲的是:如何把模糊需求拆成可评审、可验证、可落地的工程目标;如何用 SLI、SLO、SLA、错误预算、RTO、RPO、成本边界、安全合规、团队能力和迁移约束来驱动架构决策;如何用设计文档和 ADR 记录决策,避免架构评审变成“凭资历拍脑袋”。

2. 问题在小系统里为什么不明显

小系统里,很多约束被低流量和低复杂度掩盖了。

一个早期订单系统可能只有几百个用户、几十个 SKU、一个支付通道、一个仓库、一个开发团队。此时你可以:

  • 一个服务写完所有逻辑;
  • 一个数据库存所有表;
  • 同步调用所有依赖;
  • 手工查日志排障;
  • 线上出问题后开发直接连库修数据;
  • 没有严格 SLO;
  • 没有专门值班;
  • 没有复杂灰度。

这并不一定错误。小系统最重要的约束往往是验证业务、快速迭代、减少认知成本。为了未来可能出现的巨大规模,过早引入复杂架构,反而会拖慢产品验证。

但问题在于:早期的简化如果没有边界,就会变成未来的债务。比如订单表随便加字段,支付状态和订单状态混在一起,库存扣减没有幂等键,第三方支付没有对账,后台可以随意改订单状态。低流量时这些都能靠人兜住;高流量、多团队、多地区、多渠道之后,它们会变成系统性风险。

3. 大规模系统里约束如何变成故障、成本或组织问题

当系统规模扩大,模糊需求会以几种方式反噬团队。

3.1 “高可用”没定义,导致所有人理解不同

产品说“订单系统不能挂”。 业务说“支付不能失败”。 研发说“我们做了多副本”。 SRE 说“告警看的是 CPU”。 客服说“用户付款成功但看不到订单就是挂了”。

如果没有明确 SLO,团队无法判断系统是否达标。Google SRE 对 SLI、SLO、SLA 的区分非常适合作为工程共同语言:SLI 是服务水平某一方面的定量指标,SLO 是由 SLI 衡量的目标值或范围,SLA 则是与用户之间带有后果的协议;SRE 还强调,SLI 应尽量反映用户真正关心的行为,而不是只测容易采集的服务端指标。([Google SRE][2])

3.2 延迟目标没定义,导致优化方向混乱

“接口要快”不是目标。 是平均延迟快?P95 快?P99 快?客户端感知快?服务端处理快?弱网下快?大促峰值快?单租户快还是全局快?

如果只看平均值,长尾延迟可能被掩盖。Google SRE 在讨论 SLI 聚合时也提醒,平均延迟会掩盖尾延迟,百分位指标更能描述请求分布形状。([Google SRE][2])

3.3 一致性没定义,导致业务损失不可控

“订单、库存、支付要一致”听起来正确,但不同对象的一致性要求不同。

  • 支付金额错了,通常是严重事故;
  • 库存短暂显示不准,可能可以接受;
  • 积分晚几分钟到账,通常可以接受;
  • 推荐结果不一致,通常影响体验但不影响资金;
  • 风控结果延迟,可能影响风险敞口。

如果不区分,团队可能对所有数据都追求强一致,导致复杂度和延迟过高;也可能对资金链路使用最终一致,导致对账压力和资金风险。

3.4 成本边界没定义,导致“技术正确但商业错误”

一个系统可以通过多区域多活、全链路高采样 Trace、强模型全量调用、实时特征全量计算,把体验做到很好,但成本可能超过业务毛利。架构不是实验室设计,它必须在商业模型里成立。

3.5 团队能力没定义,导致系统没人能维护

微服务、Kubernetes、事件驱动、分布式事务、多区域架构都需要团队能力。一个 5 人团队如果同时维护 40 个服务、3 套消息集群、复杂服务网格和自建 K8s,很容易把研发变成消防队。

架构设计必须尊重组织现实。团队人数、值班能力、平台能力、自动化程度、事故响应经验,都是架构约束。

4. 核心概念

4.1 功能性需求

功能性需求描述系统必须提供的行为。比如订单系统:

  • 用户可以创建订单;
  • 用户可以取消未支付订单;
  • 用户可以支付订单;
  • 商家可以发货;
  • 用户可以申请退款;
  • 客服可以查询和修改异常订单;
  • 系统可以发送订单状态通知。

好的功能性需求应该包含角色、动作、输入、输出、状态变化和异常情况,而不只是“支持下单”。

4.2 非功能性需求

非功能性需求描述质量属性:

  • 延迟;
  • 吞吐;
  • 可用性;
  • 耐久性;
  • 一致性;
  • 安全;
  • 合规;
  • 成本;
  • 可观测性;
  • 可维护性;
  • 可扩展性;
  • 可迁移性。

非功能性需求最容易被忽略,因为它们不直接出现在 UI 上。但生产事故通常都发生在这里。

4.3 SLI、SLO、SLA 与错误预算

SLI,Service Level Indicator,是服务水平指标,例如请求成功率、P99 延迟、数据处理延迟、消息积压时间、订单创建成功率。

SLO,Service Level Objective,是目标。例如“过去 30 天内,99.9% 的订单创建请求在 500ms 内成功返回”。

SLA,Service Level Agreement,是对外协议或承诺,通常包含违约后果,例如赔付、服务积分、合同责任。SLA 是产品和商业决策,不只是技术指标。

错误预算是允许系统在一个周期内“不满足 SLO”的空间。例如 99.9% 可用性意味着 0.1% 的错误预算。错误预算的价值在于把可靠性和迭代速度放到同一个讨论框架里:当预算消耗过快,团队应减少高风险发布,优先修复可靠性问题;当预算充足,可以承受更多变化。Google SRE 明确把错误预算作为 SLO 没有被满足时的可管理空间,并建议避免追求 100% 这类不现实目标。([Google SRE][2])

4.4 可用性目标的真实含义

以 30 天为一个月粗略计算:

可用性目标每月最多不可用时间每年最多不可用时间工程含义
99%约 7.2 小时约 3.65 天适合非核心内部系统或早期产品
99.9%约 43.2 分钟约 8.76 小时常见生产系统目标,需要基本冗余、监控、值班
99.99%约 4.32 分钟约 52.56 分钟需要更严格自动化、故障隔离、变更控制
99.999%约 25.9 秒约 5.26 分钟极高代价,通常只适用于少数关键基础设施

这里有两个常见误区。

第一,把云服务 SLA 当作自己业务 SLA。你的系统可用性是所有关键依赖共同作用的结果,不会因为数据库服务承诺高可用,你的订单链路就自动高可用。

第二,把服务端可用性当作用户可用性。如果 DNS、CDN、客户端、网关、登录服务、支付通道任何一环失败,用户都可能认为系统不可用。

4.5 RTO 与 RPO

RTO,Recovery Time Objective,指故障后业务恢复到可接受状态所允许的最大时间。RPO,Recovery Point Objective,指故障后可接受的数据丢失窗口。AWS Well-Architected 的可靠性支柱明确建议根据业务需求设定 RTO/RPO,并选择满足目标的灾备策略;它也提醒灾备策略需要考虑中断概率、恢复成本、工作负载位置、功能和数据等因素。([AWS 文档][3])

例如:

  • 一个内容推荐缓存系统,RTO 可以是 30 分钟,RPO 可以是几小时;
  • 一个订单数据库,RTO 可能要求 10 分钟,RPO 可能要求接近 0;
  • 一个 BI 报表系统,RTO 可以是几小时,RPO 可以是一天;
  • 一个支付账务系统,RPO 通常非常严格,需要对账和多层备份。

灾备方案也有成本阶梯。AWS 把常见灾备策略从备份恢复、pilot light、warm standby 到多区域 active-active 按成本和复杂度递增、RTO/RPO 递减来讨论,并提醒不要选择比业务目标更严格的策略,否则会承担不必要成本。([AWS 文档][4])

4.6 数据一致性要求

一致性不是越强越好,而是要匹配业务损失模型。设计时至少要区分:

  • 强一致:写入成功后,后续读取必须看到;
  • 最终一致:一段时间后收敛;
  • 读己之写:用户自己的后续读取能看到自己的写入;
  • 会话一致:同一会话内结果符合用户预期;
  • 对账一致:短期可能不一致,但最终通过对账修复。

订单、库存、支付、积分、优惠券、推荐、搜索索引,各自适合不同一致性模型。

4.7 安全与合规约束

安全和合规不是上线前补一层。它们影响数据模型、权限系统、日志系统、缓存策略、备份、删除、审计和运维流程。

例如多租户 SaaS 必须从第一天就设计租户隔离。否则一旦租户 ID 在查询条件中漏掉,可能造成跨租户数据泄露。再比如隐私删除要求会影响主库、缓存、搜索索引、数据仓库、备份和日志,不是一个 DELETE FROM users 能解决的。

4.8 团队能力、时间与迁移约束

架构必须适配团队。

  • 团队是否有 24/7 值班能力?
  • 是否有成熟 CI/CD?
  • 是否有服务治理平台?
  • 是否有数据库迁移经验?
  • 是否能维护消息队列?
  • 是否有 SRE 或平台团队支持?
  • 是否能做压测和故障演练?
  • 是否要兼容旧系统?
  • 是否需要不中断迁移?

很多“正确架构”在错误团队和错误阶段会变成错误方案。

5. 如何把模糊需求变成工程目标

以“我要做一个订单系统”为例。

5.1 原始需求

“用户可以购买商品,生成订单并支付。”

这句话太粗。我们需要逐步追问。

5.2 业务目标

  • 是自营电商、平台电商,还是企业采购?
  • 订单系统承担收入闭环还是只是预约登记?
  • 首期目标是验证业务,还是承接大促?
  • 订单失败的业务损失是什么?
  • 是否涉及资金、发票、履约、售后?

5.3 用户与场景

  • C 端用户创建订单;
  • 商家处理订单;
  • 客服查询异常订单;
  • 财务对账;
  • 运营配置活动;
  • 仓库履约;
  • 风控审核高风险订单。

5.4 功能拆解

第一版必须有:

  • 创建订单;
  • 查询订单;
  • 取消未支付订单;
  • 支付结果回调;
  • 基础库存校验;
  • 基础订单状态机;
  • 后台查询。

可以延后:

  • 复杂优惠叠加;
  • 拆单;
  • 跨境税费;
  • 多仓履约;
  • 自动售后;
  • 实时推荐;
  • 高级风控模型。

5.5 非功能目标

示例目标可以写成:

  • 峰值订单创建请求 500 QPS,活动峰值 2000 QPS;
  • P99 延迟在正常流量下小于 800ms,活动峰值下小于 1500ms;
  • 订单创建月度成功率 SLO 为 99.9%;
  • 已创建订单数据不能丢失;
  • 支付状态最终必须与支付通道一致;
  • 支付回调处理支持重复通知和乱序;
  • 库存扣减必须避免超卖;
  • 订单查询允许读写延迟 1 秒以内;
  • 通知、积分、推荐、数据分析可异步;
  • 第三方支付不可用时允许用户稍后重试;
  • 单笔订单链路可观测,必须有 Trace ID;
  • 单订单创建成本要可估算;
  • 第一版由 6 人团队维护,不自建复杂中间件。

5.6 架构影响

这些需求会推导出一些设计方向:

  • 订单状态机必须清晰;
  • 创建订单接口必须幂等;
  • 支付回调必须幂等;
  • 支付状态需要对账;
  • 库存扣减与订单创建要设计一致性策略;
  • 通知、积分、数据分析可走事件;
  • 核心订单写入优先使用成熟关系数据库;
  • 第一版不宜拆过细微服务;
  • 需要明确后台操作审计;
  • 需要为后续活动峰值保留缓存和异步扩展空间。

这才是从需求到架构的推导,而不是从技术名词倒推需求。

6. 常见架构方案与适用边界

6.1 简单单体

适合早期产品、团队小、业务边界还不稳定的场景。优点是开发快、部署简单、事务边界清晰。代价是模块边界容易腐化,后期协作和发布会变难。

6.2 模块化单体

适合业务增长但尚未达到必须拆服务的阶段。通过领域模块、内部 API、依赖规则、数据库边界约束,为未来拆分做准备。它通常是比“立刻微服务”更稳的增长期选择。

6.3 微服务

适合业务边界稳定、团队按业务能力组织、不同模块变更节奏差异大、平台能力足够成熟的场景。代价是分布式调用、数据一致性、部署、测试、观测和治理复杂度显著上升。

6.4 事件驱动

适合多下游订阅、异步解耦、削峰、最终一致可接受的场景。代价是重复、乱序、积压、回放、事件版本和排障复杂度。

6.5 托管服务优先

适合团队希望减少基础设施运维,把精力放在业务上的场景。代价是成本模型、供应商边界、故障透明度和迁移风险。

没有哪个方案天然先进。关键是业务阶段、团队能力、故障模型和成本模型是否匹配。

7. System Design 文档模板

下面是一份可直接用于团队评审的模板。

# 系统设计文档:<系统名称>

## 1. 背景与目标
- 为什么要做?
- 业务目标是什么?
- 成功指标是什么?
- 不做会有什么影响?

## 2. 范围与非范围
### 范围内
- 本次设计包含哪些能力?

### 范围外
- 哪些能力明确不做?
- 哪些留到后续阶段?

## 3. 用户与核心场景
- 用户角色
- 核心用户旅程
- 管理后台场景
- 异常场景

## 4. 需求
### 功能性需求
- ...

### 非功能性需求
- 延迟目标
- 吞吐目标
- 可用性目标
- 一致性要求
- 安全与合规
- 成本边界
- 可观测性要求

## 5. 约束
- 团队能力
- 时间约束
- 迁移约束
- 技术栈约束
- 第三方依赖
- 云资源限制
- 合规限制

## 6. 总体架构
- 系统上下文图
- 核心组件
- 外部依赖
- 部署拓扑

## 7. 核心链路
### 读路径
### 写路径
### 异步路径
### 控制路径
### 故障路径

## 8. 数据设计
- 核心实体
- 状态机
- 索引
- 分区/分片策略
- 数据生命周期
- 备份与恢复
- 删除与合规

## 9. API 与事件契约
- API 定义
- 错误码
- 幂等策略
- 版本兼容
- 事件模型
- 消息重试与死信

## 10. 容量与成本估算
- 当前流量
- 峰值流量
- 增长预期
- 存储估算
- 网络估算
- 单请求/单用户/单租户成本

## 11. 一致性与事务策略
- 哪些需要强一致?
- 哪些允许最终一致?
- 如何补偿?
- 如何对账?

## 12. 可靠性设计
- SLI/SLO
- 错误预算
- 超时
- 重试
- 限流
- 熔断
- 降级
- 灾备
- RTO/RPO

## 13. 安全与权限
- 身份模型
- 鉴权
- 授权
- 租户隔离
- 审计
- 敏感数据保护

## 14. 可观测性
- 日志
- 指标
- Trace
- 业务监控
- 告警
- Dashboard
- Runbook

## 15. 发布、迁移与回滚
- 灰度策略
- 数据库变更策略
- 配置发布
- 回滚/前滚方案
- 新旧系统并行
- 数据校验

## 16. 风险与替代方案
- 主要风险
- 替代设计
- 为什么不选其他方案?
- 决策后果

## 17. 演进路线
- 第一版
- 增长期
- 成熟期
- 未来可能拆分点

## 18. Open Questions
- 尚未确定的问题
- 需要业务/安全/平台确认的问题

## 19. Owner 与行动项
- 系统 owner
- 依赖 owner
- 值班责任
- 后续行动项

这份模板不是让每个项目都写成长篇论文。轻量项目可以裁剪,但关键问题不能逃避。

8. ADR 模板

ADR 适合记录“重要但可能被遗忘的架构决策”。例如:

  • 为什么第一版选择模块化单体而不是微服务;
  • 为什么订单事件采用 at-least-once 投递;
  • 为什么支付回调采用异步对账;
  • 为什么暂不使用多区域 active-active;
  • 为什么选择某个云数据库;
  • 为什么 RAG 检索必须做权限过滤。

模板如下:

# ADR-0007:订单事件采用 at-least-once 投递并要求消费者幂等

## 状态
Proposed / Accepted / Superseded by ADR-xxxx

## 日期
2026-xx-xx

## 背景
我们需要在订单创建后通知库存、履约、通知、数据分析等系统。
当前团队需要支持活动峰值削峰,并允许下游独立扩展。
消息系统可能出现重复投递,消费者也可能在处理成功后提交 offset 前崩溃。

## 决策
订单事件采用 at-least-once 投递语义。
所有消费者必须基于 event_id 或 business_id 实现幂等消费。
订单服务使用 Outbox Pattern 保证数据库状态与事件发送的一致性。
不承诺 exactly-once 业务语义。

## 备选方案
1. 同步调用所有下游
   - 优点:流程直观
   - 缺点:耦合强,下游故障影响订单创建

2. 使用 at-most-once
   - 优点:不会重复
   - 缺点:消息可能丢失,不适合订单事件

3. 追求 exactly-once
   - 优点:语义看似简单
   - 缺点:实现复杂,跨系统仍需业务幂等

## 后果
正面:
- 订单创建与下游处理解耦
- 下游可独立扩展
- 系统可以削峰

负面:
- 所有消费者必须处理重复
- 排障需要关联 event_id
- 需要死信队列和人工修复流程

## 重新评估条件
- 订单事件量增长 10 倍
- 下游消费者超过 20 个
- 出现多次因幂等缺失导致的数据事故

ADR 的重点不是形式,而是把“当时为什么这么选”留给未来。没有 ADR 的团队,半年后常常只剩下“这里一直就是这么写的”。

9. 架构评审如何避免“凭资历拍脑袋”

架构评审容易变成资深工程师表达偏好。有人喜欢微服务,有人喜欢单体;有人喜欢 Kafka,有人喜欢数据库事务;有人讨厌 GraphQL,有人讨厌 RPC。偏好不是不可以有,但不能替代约束分析。

好的评审应该围绕以下问题:

  • 需求是否清楚?
  • 非功能目标是否可测量?
  • 容量估算是否有依据?
  • 核心链路是否足够简单?
  • 失败路径是否设计过?
  • 数据一致性是否匹配业务损失?
  • 安全和权限是否内建?
  • 成本是否可接受?
  • 团队是否能维护?
  • 是否有替代方案比较?
  • 关键决策是否可逆?
  • 不可逆决策是否足够谨慎?
  • 是否有上线、回滚、迁移方案?
  • 是否有 owner 和后续行动项?

评审结论也应该结构化:

结论:通过 / 有条件通过 / 需要重审

必须修改:
- ...

上线前必须完成:
- ...

可以后续优化:
- ...

需要 ADR 记录:
- ...

风险接受人:
- 产品 owner / 技术 owner / 安全 owner / 运维 owner

“我觉得不行”不是评审意见。 “在 2000 QPS 峰值下,库存服务同步调用没有超时和降级,会把订单创建链路拖垮;建议把库存校验拆成下单前读缓存 + 创建时原子扣减 + 失败可解释返回,并补充压测数据”,这才是评审意见。

10. 错误示例:需求没拆清楚就直接上微服务、Kafka、K8s

某团队要做一个 B2B 订货系统。第一版只有 3 个开发、预计 20 家客户、每天几千单。因为团队成员希望“架构先进”,一开始就拆成用户、商品、订单、库存、支付、通知、报表 7 个微服务,使用 Kafka 做事件流,全部部署到自建 Kubernetes。

上线前看起来很专业:

API Gateway
  |
  +--> user-service
  +--> product-service
  +--> order-service
  +--> inventory-service
  +--> payment-service
  +--> notification-service
  +--> report-service
        |
       Kafka
        |
      MySQL / Redis

上线后问题陆续出现:

  • 订单创建要同步调用商品、库存、支付配置,任一下游慢都会导致超时;
  • Kafka 消费失败没人处理,报表数据经常不准;
  • 服务拆分后本地调试困难,新人无法快速理解完整流程;
  • 每次改一个字段要改多个服务和事件;
  • K8s 集群证书、Ingress、资源限制、日志采集都需要维护;
  • 没有成熟 Trace,事故时只能在多个服务日志里搜索订单号;
  • 数据库仍然共享,所谓微服务只是“分布式单体”;
  • 团队没有专职平台/SRE,业务开发时间被基础设施吞掉。

正确做法可能是:

  • 第一版使用模块化单体;
  • 按订单、商品、库存、客户、报表划分内部模块;
  • 保持清晰模块边界和内部接口;
  • 订单主链路先用本地事务保证清晰;
  • 通知和报表可以用轻量队列或数据库 Outbox;
  • 部署先使用托管容器平台或简单 VM;
  • 先建立日志、指标、Trace、灰度和备份;
  • 当某个模块出现独立扩展、独立发布、团队边界稳定后,再拆服务。

这个例子的教训是:复杂架构本身不会带来工程成熟度。复杂架构只会放大团队已有的工程能力;如果能力不足,它放大的就是混乱。

11. 设计 Checklist

  • 是否把一句话需求拆成角色、场景、状态、异常和边界?
  • 是否明确哪些功能第一版必须做,哪些明确不做?
  • 是否为核心用户旅程定义了 SLI?
  • 是否为关键链路定义了 SLO?
  • 是否区分内部 SLO 和对外 SLA?
  • 是否计算了错误预算?
  • 是否明确延迟目标是平均、P95、P99 还是端到端?
  • 是否定义当前吞吐、峰值吞吐和未来增长?
  • 是否估算存储、带宽、计算、日志、消息、AI Token 等成本?
  • 是否明确可用性目标对应的不可用时间?
  • 是否定义 RTO 和 RPO?
  • 是否区分强一致、最终一致、读己之写和对账一致?
  • 是否明确安全、隐私、合规约束?
  • 是否把团队能力和运维能力作为架构约束?
  • 是否识别迁移约束和兼容窗口?
  • 是否比较至少两个替代方案?
  • 是否记录关键 ADR?
  • 是否说明哪些决策可逆,哪些不可逆?
  • 是否有上线、灰度、回滚、观测和事故处理方案?
  • 是否明确 owner 和后续行动项?

12. 本章小结

需求不是一句业务口号,架构也不是技术偏好。生产级系统设计的第一步,是把模糊需求转化为可评审、可验证、可落地的工程目标。

SLI、SLO、SLA、错误预算、RTO、RPO、成本边界、安全合规、团队能力和迁移约束,都是架构输入。缺失这些输入时,设计讨论很容易退化成“我喜欢什么技术”。

设计文档和 ADR 的价值,不在于制造文档,而在于让团队对约束、权衡和后果形成共同理解。架构评审也不是资历比赛,而是用结构化方式提前暴露风险。

13. 本章最重要的 5 个判断

  1. 架构设计的起点是约束识别,不是技术选型。

  2. 同一个技术方案在不同业务阶段可能完全正确,也可能完全错误。

  3. 非功能性需求必须量化,否则无法评审、验证和运维。

  4. ADR 记录的不是“用了什么”,而是“为什么在当时约束下这么选,以及代价是什么”。

  5. 架构评审应围绕风险和证据,而不是围绕个人偏好和资历。


[1]: https://www.cognitect.com/blog/2011/11/15/documenting-architecture-decisions

Documenting Architecture Decisions

” [2]: https://sre.google/sre-book/service-level-objectives/ “Google SRE - Defining slo: service level objective meaning” [3]: https://docs.aws.amazon.com/wellarchitected/latest/reliability-pillar/plan-for-disaster-recovery-dr.html “Plan for Disaster Recovery (DR) - Reliability Pillar” [4]: https://docs.aws.amazon.com/wellarchitected/latest/reliability-pillar/rel_planning_for_recovery_disaster_recovery.html “REL13-BP02 Use defined recovery strategies to meet the recovery objectives - Reliability Pillar” [5]: https://c4model.com/ “Home | C4 model”
